外壁塗装の工期は2週間前後|工事の流れとムダな長期化を防ぐコツ │ 成功ノウハウ │ユーコーコミュニティー

外壁塗装の工期は2週間前後|工事の流れとムダな長期化を防ぐコツ

「うちの塗装工事って何日くらいかかる?」





初めて外壁塗装をする方なら、工期のことは誰しも気になったことがあるのではないでしょうか。
工事中は周りをぐるっと足場に囲まれた中で生活するわけですから、いつもと違う状況がどれくらい続くのか分からないと不安ですよね。

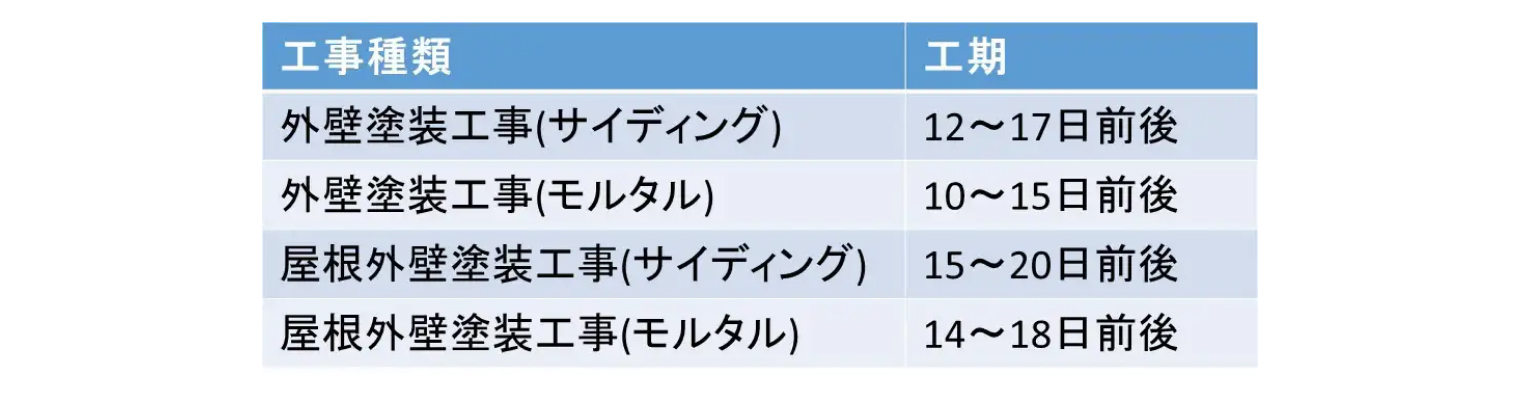

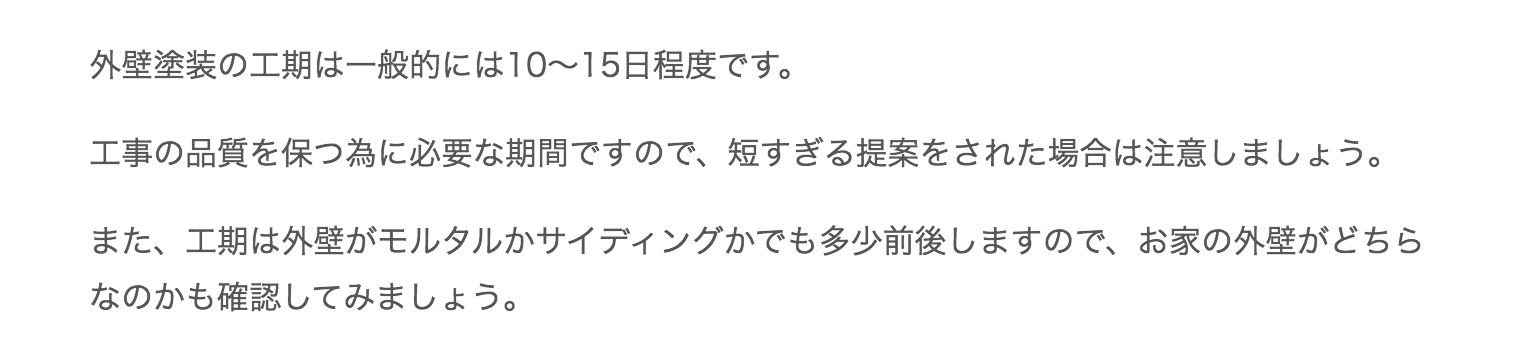

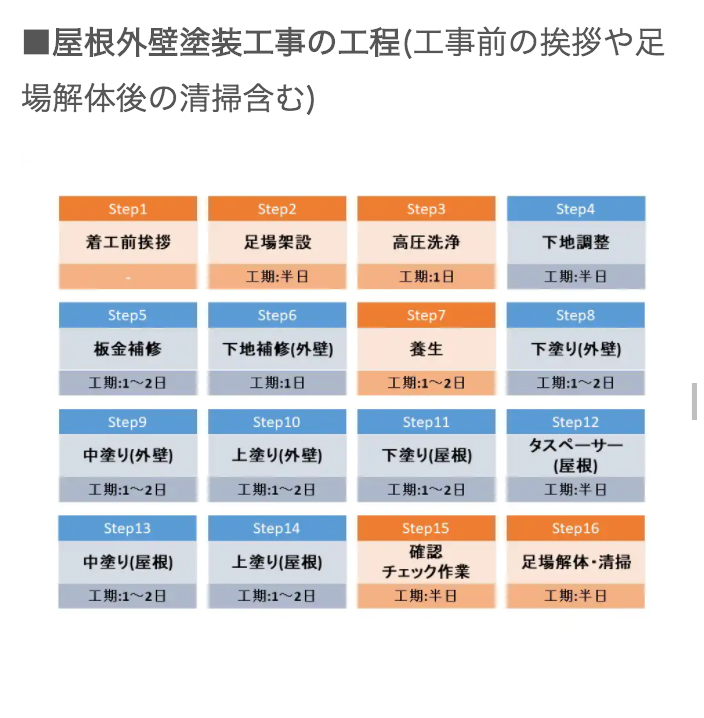

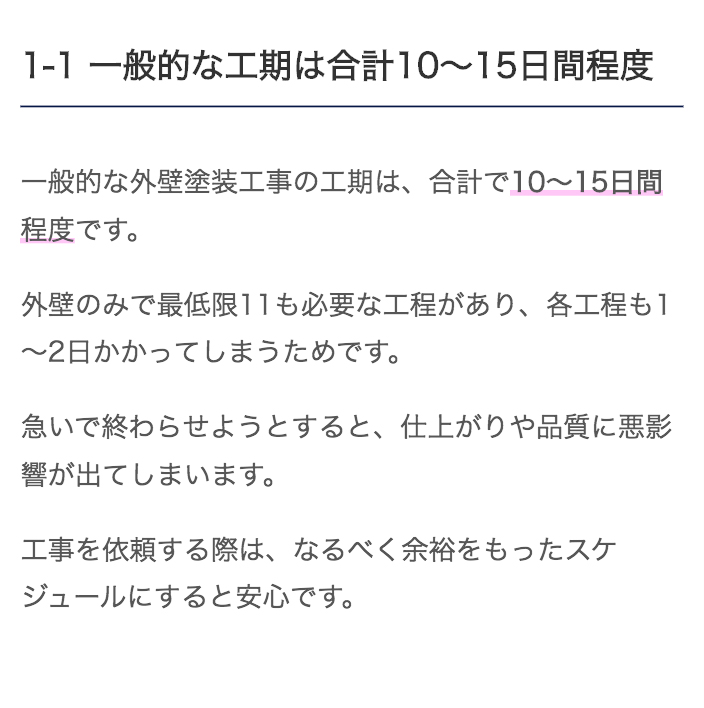

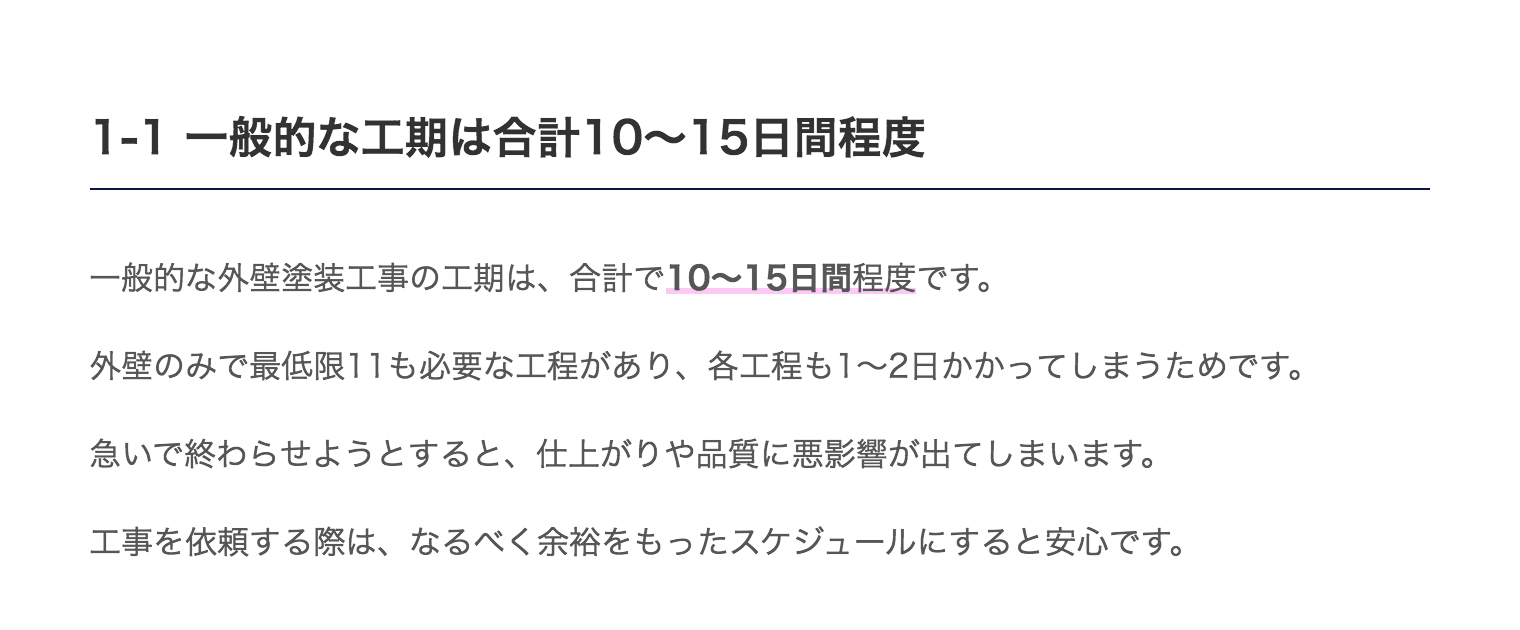

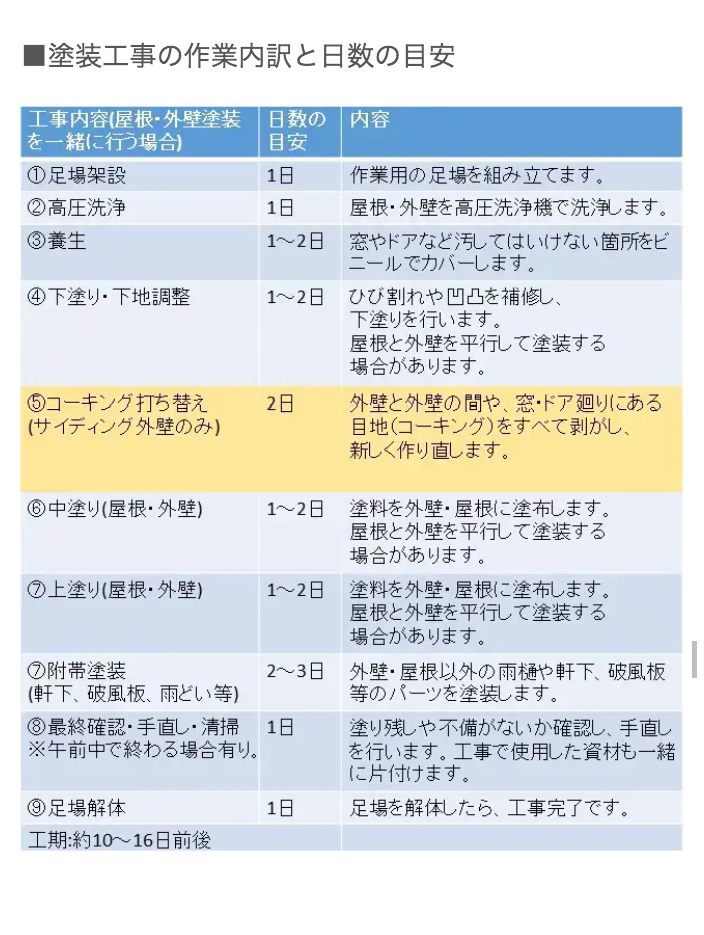

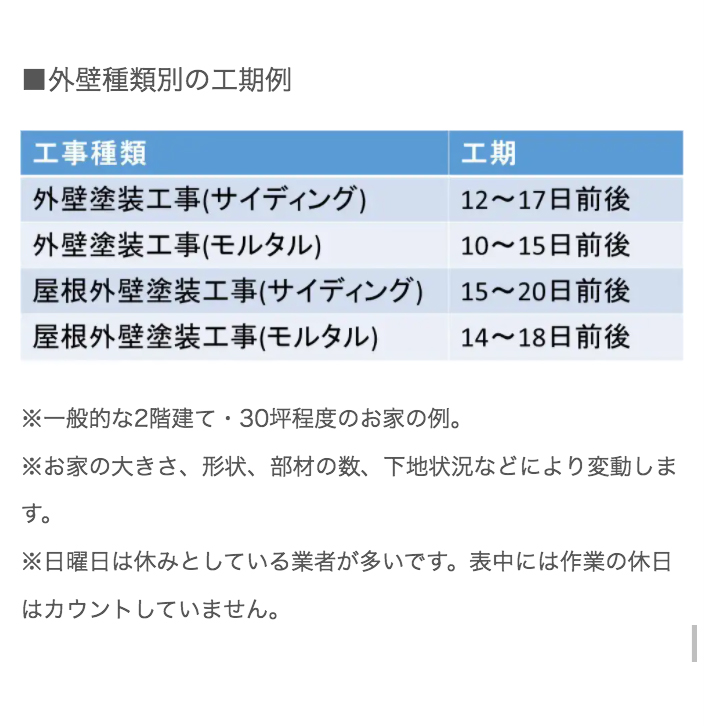

結論から言うと、一般的な戸建住宅の塗装は10~15日程度かかります。
ただ天候に左右される工事でもあるので、場合によっては工期が伸びてしまうこともあります。

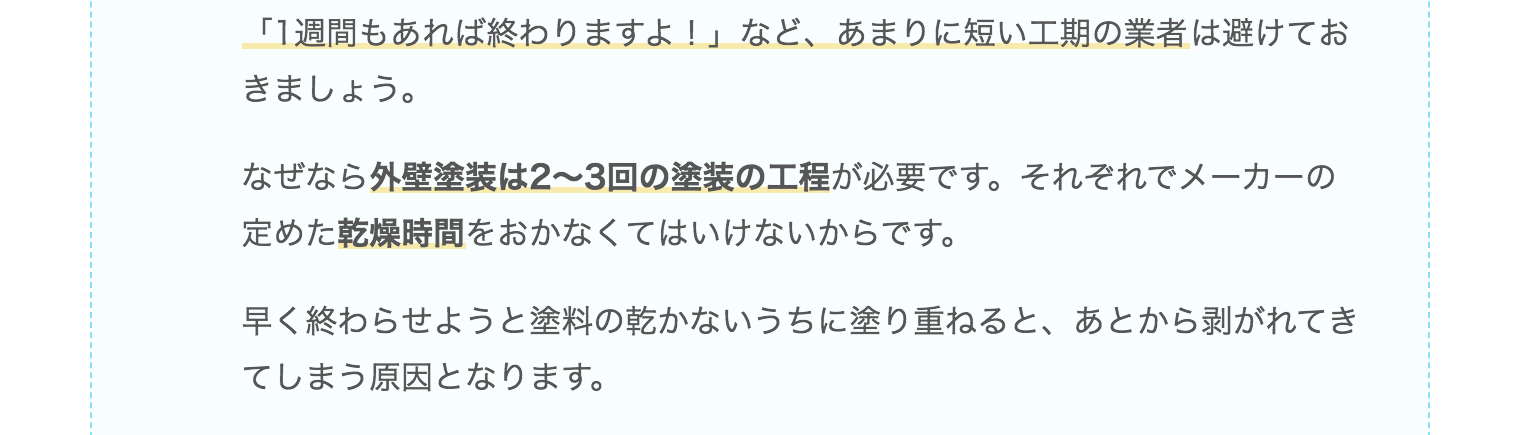

また、たまに「1週間で終わらせますよ!」という業者もいますが、これは必要な工程を省略してしまっている可能性が高いので、注意が必要です。

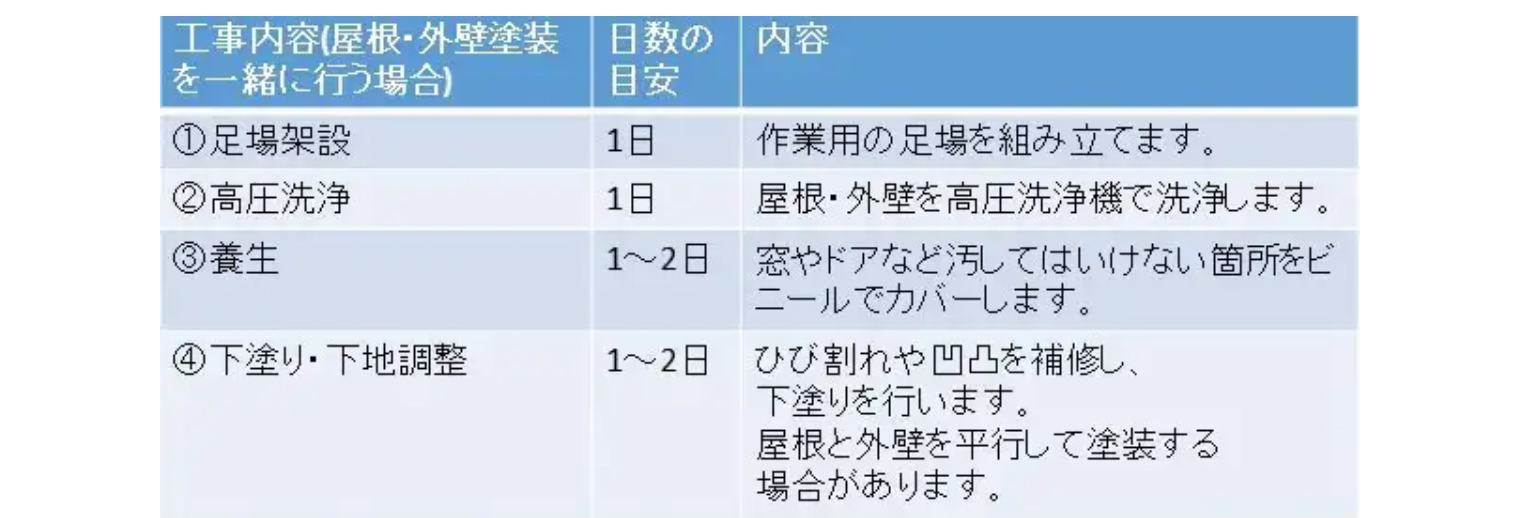

この記事では、一般的な外壁塗装の工期とその作業内容を、実際の写真も使いながら解説していきます。
どんな工程で何日くらいかかるのか、ここまで進んだらあと何日くらいで終わるのか、などの目安にぜひご活用ください。





また、無駄に工期が長いのは嫌、正しい工事を最短でやってほしい、という方もいらっしゃると思います。
工期を長引かせないためのポイントもご紹介しますので、気になる方は実践してみてくださいね。





スケジュールがきちんと分かっていると、工事中も安心して過ごせます。

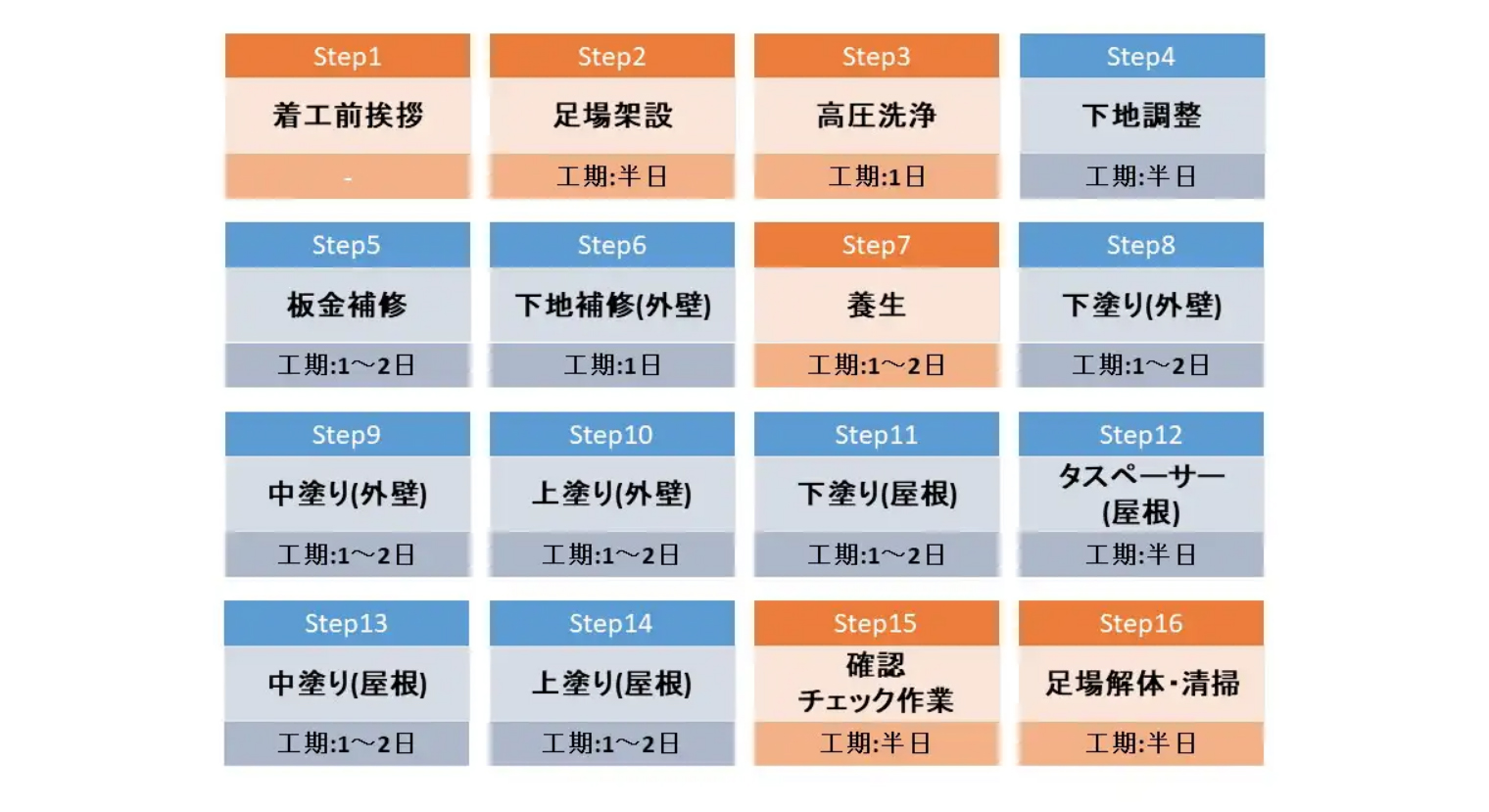

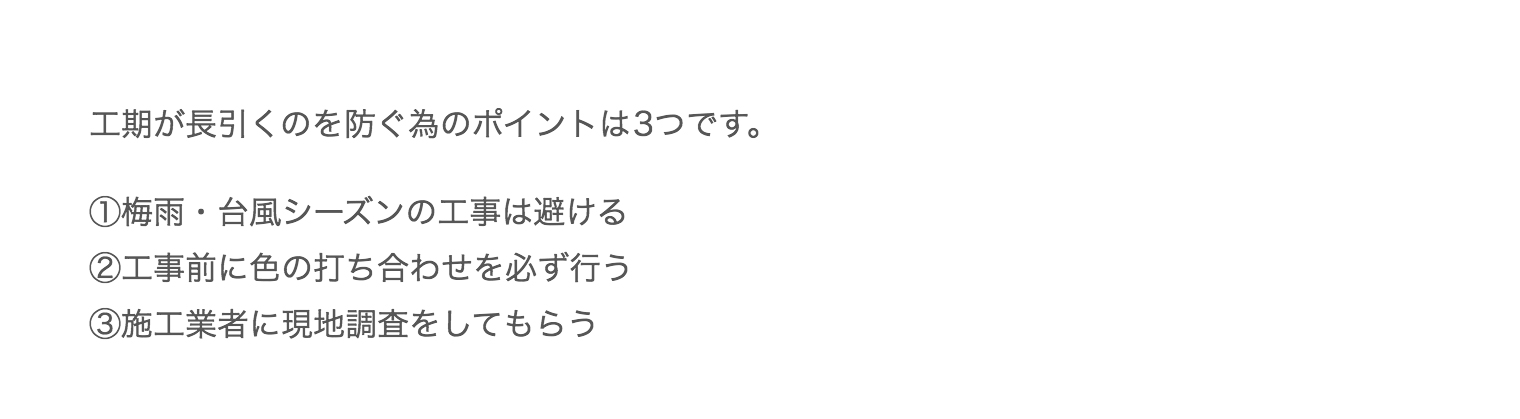

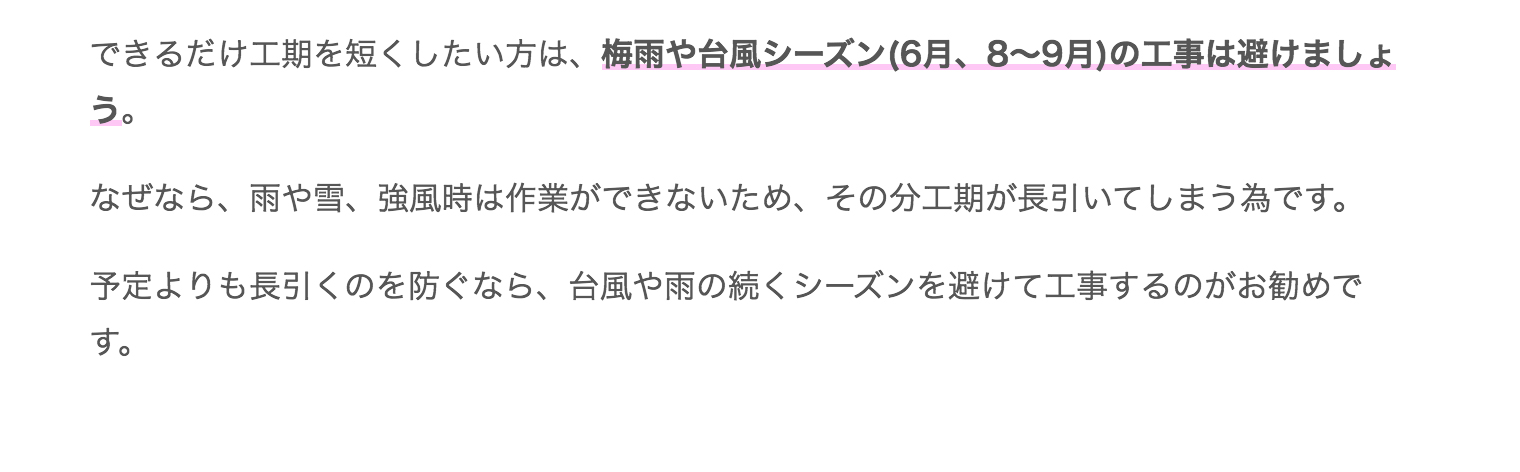

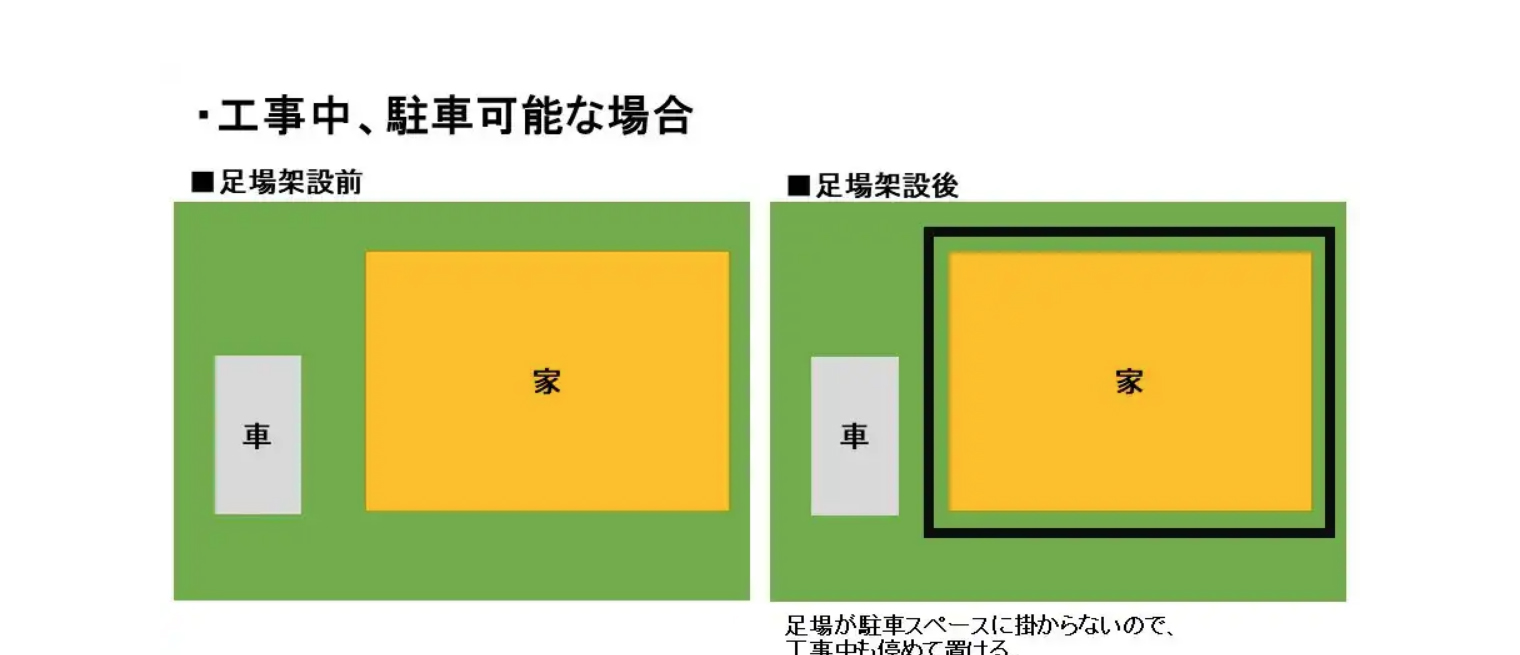

ぜひ最後までお読みいただき、不安なく良い工事ができるようになりましょう!
